Bericht über die Baumaßnahmen und Reparaturen an der Schule Divina Misericordia 2023

Als Vertreterin der Schule informiere ich über die Arbeiten, die dieses Jahr ausgeführt wurden.

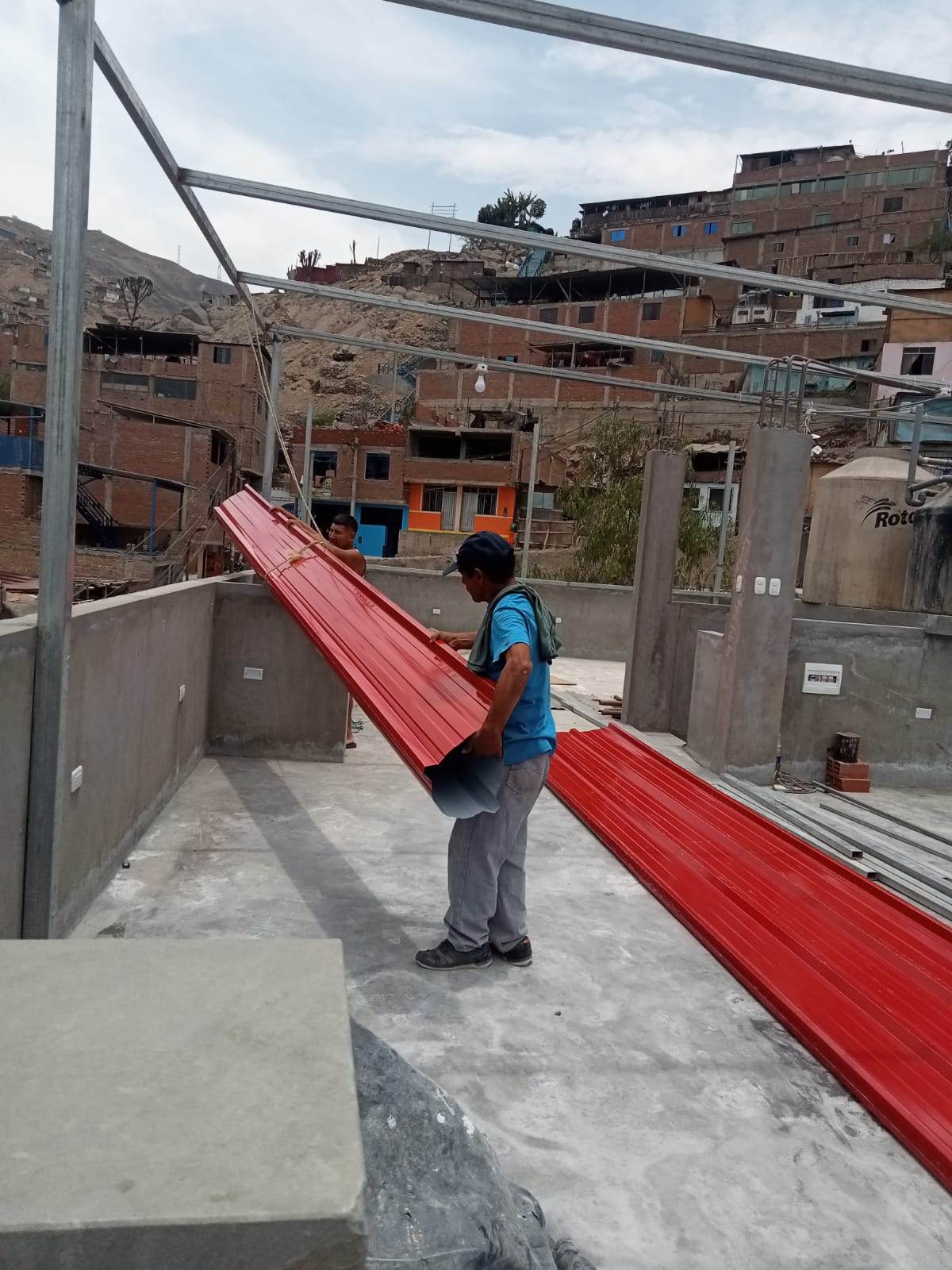

Wir begannen im Februar mit dem Dach über das vierte Stockwert mit einer Gesamtgrundfläche von 300 m². Die Konstruktion besteht aus 50 verzinkten Eisenträgern und 35 Wellblechteilen, wie auf den Fotos zu sehen. Die Kosten betrugen mit Material und Arbeitskraft 14.900 Soles [ca. 4.400 EUR]. Die Arbeiten wurden durch den Schlosser Zarabia Mendoza Ely ausgeführt.

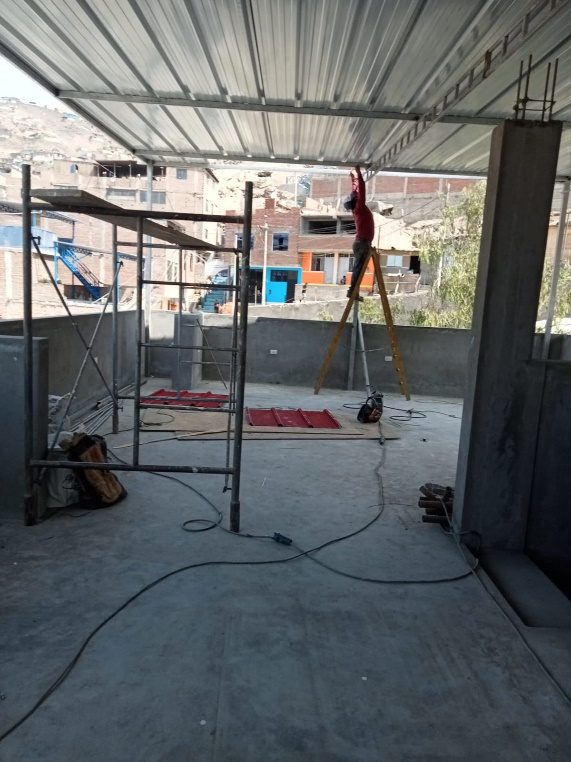

Dachbauarbeiten

Dachbauarbeiten

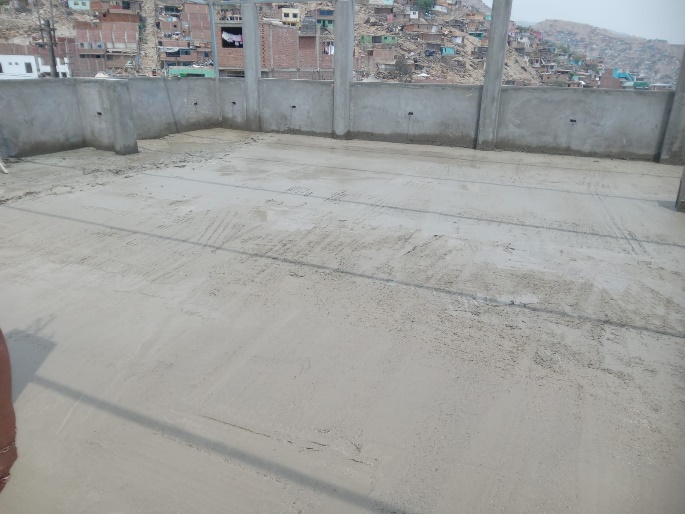

Wir begannen mit dem Fußboden des neuen vierten Stockwerks, wo zunächst einiges an dort abgelagertem Schutt weggeschafft werden musste. Es stellte sich heraus, dass die alte Tragekonstruktion einige Mängel hatte, die sich auf die Decken in den Stockwerken darunter auswirkten, deshalb musste die ganze Fläche bearbeitet und mit einer Zementschicht bedeckt werden. Außerdem legten wir Strom- und Wasseranschlüsse bis nach oben. An Material wendeten wir auf: 150 Sack Zement, zehn Kubikmeter groben und sieben Kubikmeter feinen Sand sowie Nägel, Rohre, Ziegel, Bretter, Kabel, Lichtschalter, Kleber.

Dachbauarbeiten

Dachbauarbeiten

Dachbauarbeiten

Dachbauarbeiten

Dachbauarbeiten

Dachbauarbeiten

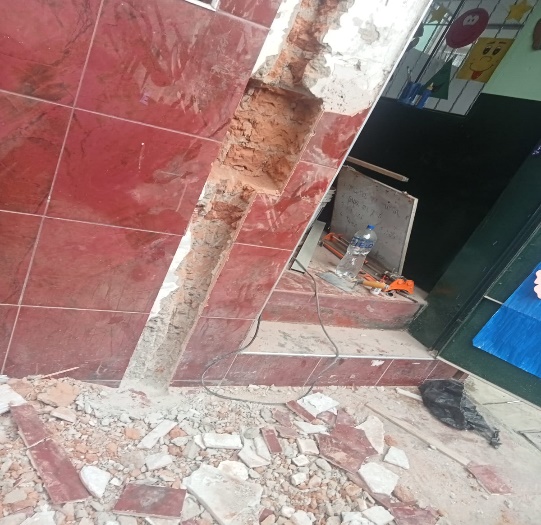

Im Erdgeschoss mussten zwei der tragenden Säulen verstärkt werden, um die Stabilität des Gebäudes sicherzustellen.

Dachbauarbeiten

Ferner reparierten wir Schäden im Schulhof, wo Rohre herausschauten, eines der vergitterten Fenster, das bei einem erfolglosen Einbruchsversuch Schaden genommen hatte. Die Materialkosten lassen sich aus den Belegen ersehen, die Arbeitsleistung kostete 11.650 Soles [ca. 3.400 EUR].

Hiernach ging es an die Malerarbeiten in den Klassenzimmern, Toiletten und im Treppenhaus. Hier kostete uns die Arbeitsleistung 4.350 Soles [ca. 1250 EUR]; die Materialkosten sind aus den Quittungen ersichtlich.

Malerarbeiten

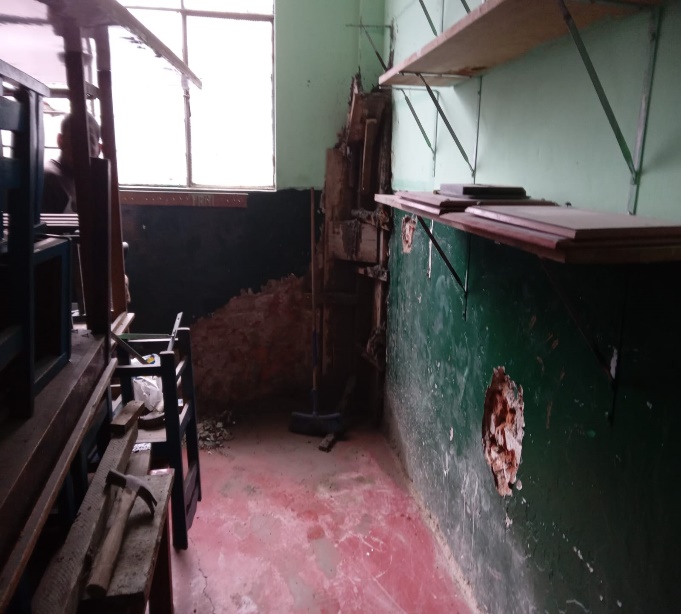

Der nächste Schritt war die Herstellung und dann der Einbau von 33 Regalen aus beschichteten Spanplatten mit Halterungen aus Metall in den Klassenzimmern und in der Küche. Die Gesamtkosten beliefen sich auf 5.400 Soles [ca. 1.560 EUR]

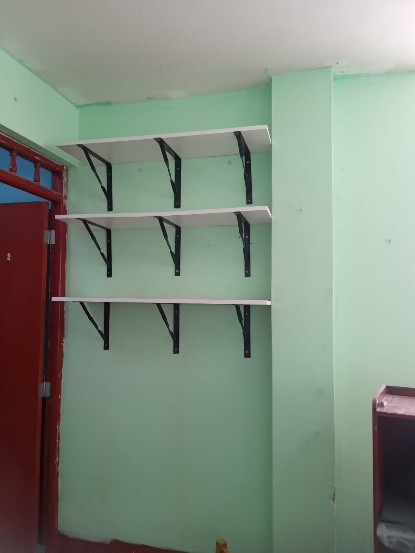

Neue Regale

Stühle, Tische und Tafeln mussten auch repariert werden. Hierfür fielen 450 Soles (ca. 130 EUR) an.

An der Umfriedung des Schulhofes mussten einige Schweißarbeiten gemacht werden, was mit 306,50 Soles [ca. 90 EUR] für Material und Arbeit zu Buche schlug.

Wir ließen das Gebäude auch von außen streichen. Das kostete 1.950 Soles [ca. 570 EUR].

Der Elektroverteilerkasten musste auch neu gemacht werden. Dafür mussten die Wand aufgestemmt und anschließend einige Kacheln ersetzt werden, was insgesamt weitere 600 Soles [ca. 170 EUR] kostete. Die ebenfalls erforderliche Reparatur der Stromanschlüsse in den Klassenzimmern kostete 550 Soles [ca. 160 EUR].

Bauarbeiten

Der Abtransport des bei den Arbeiten angefallenen Schutts kostete 1.700 Soles [ca. 500 EUR].

Soweit mein Bericht. Ich bin Gott und allen, die daran mitgearbeitet haben, unsere Infrastruktur zu verbessern, sehr dankbar.

Aus der Ferne sende ich eine feste Umarmung
Elizabeth Castro Blas
Direktorin
